あと残りはどのくらい?

「実行予算の消化率ってどのくらい?」



工事の途中で考えなければいけない ひとつに
いま、どのくらいの出来高で



あと 何パーセントでいくら予算が残っているか



この把握が必要になってきます。



それを一覧にした帳票が



「月出来高進捗率(全体)」 です。



この帳票は、各グループごとに



先月までの 数量と進捗と出来高
今月の   数量と進捗と出来高



さらに残りの数量と進捗と出来高 が表示されます。



それぞれの 進捗率と予算の残りを確認するだけで
ぐっと、原価管理の質があがります

操作手順

  1. MIYAシステムを起動し、「工事一覧画面」から工事データを開きます。
  2. 「帳票印刷画面」の「支払調書」をクリックします。
    「社内資料」の「月出来高進捗率(全体)」を選択します。
    画面の右側で「取極先」「対象年月」などを選択し、プレビューボタンをクリックします。
    「取極先」が空欄の場合はすべて出力されます。

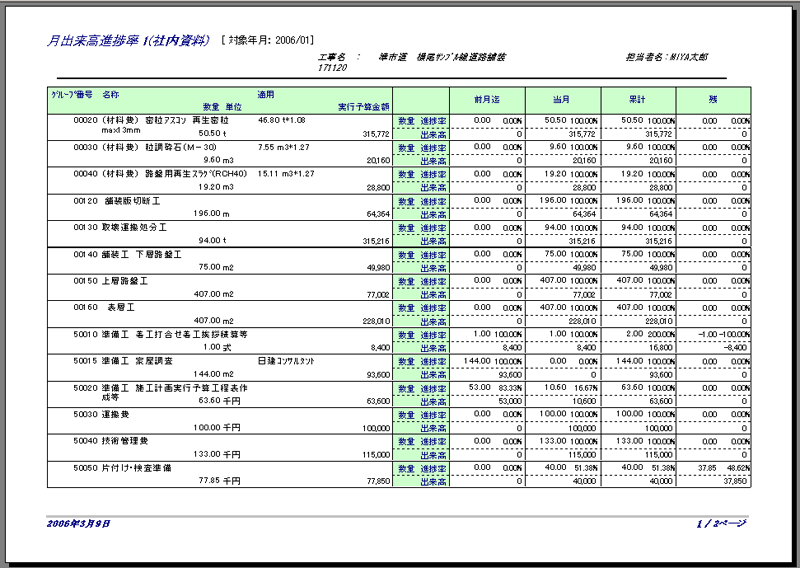

帳票サンプル

↓クリックすると大きい画像が見れます。
